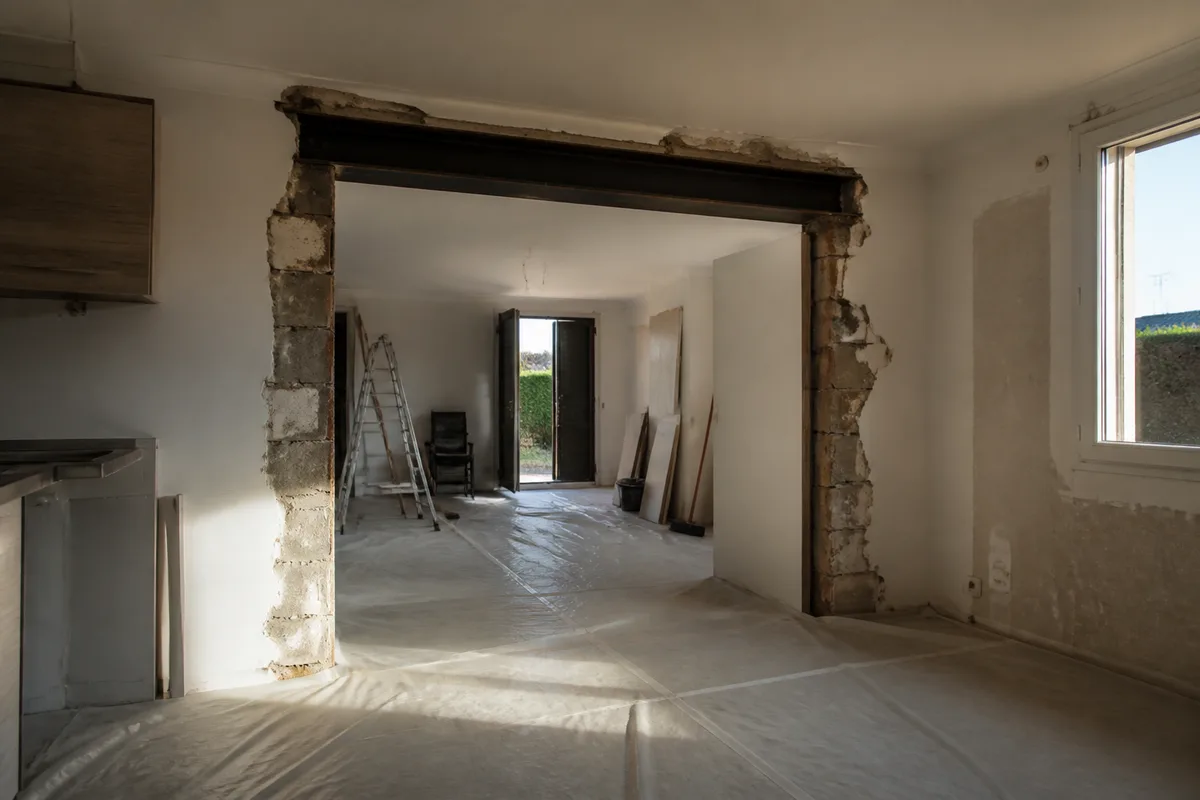

Ouvrir un mur porteur : étude, autorisations et prix réels

Ouvrir un mur porteur repose sur trois piliers : une note de calcul signée par un ingénieur structure, un renfort dimensionné qui reprend les charges avant démolition, et l’autorisation adaptée à votre situation. Le percement lui-même dure une journée. Tout ce qui l’entoure, étude, étaiement et séchage, occupe l’essentiel du calendrier.
Reconnaître un mur porteur avant de toucher à quoi que ce soit
Un mur porteur transmet les charges de la toiture, des planchers et des étages jusqu’aux fondations. Une cloison, elle, ne porte qu’elle-même. Confondre les deux se paie immédiatement : fissures en diagonale au-dessus des ouvertures, planchers qui fléchissent, portes qui ne ferment plus.
Les indices qui orientent le diagnostic
Aucun signe pris isolément ne suffit, mais leur convergence donne une idée fiable :

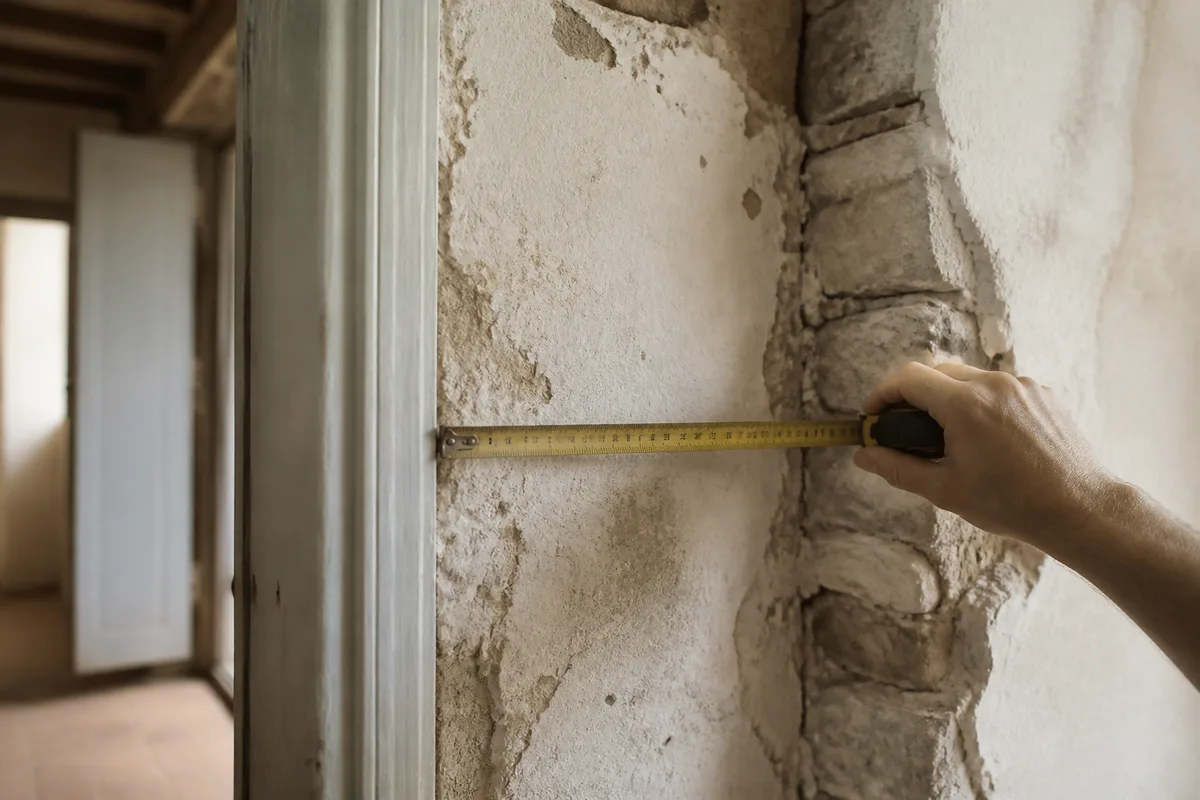

- une épaisseur supérieure à 15 centimètres, finitions déduites, qu’il s’agisse d’une façade ou d’un mur de refend intérieur,
- un son plein et sourd au tapotement, très différent du claquement creux d’une cloison en plaques de plâtre,
- un alignement vertical parfait d’un niveau à l’autre, de la cave aux combles,
- une orientation perpendiculaire au sens des solives ou des poutrelles du plancher,
- une position en refend central, souvent au droit de la cage d’escalier,
- une présence sur les plans d’origine, tracée en trait épais et continu.
Les fausses pistes qui trompent encore
Un mur en briques pleines n’est pas forcément porteur : les cloisons de distribution du début du vingtième siècle étaient couramment montées en brique plâtrière. À l’inverse, un doublage posé dans les années 1980 peut masquer un refend en pierre de 40 centimètres. La mesure au ruban se prend donc sur l’épaisseur brute, au tableau d’une porte ou à un passage de gaine, jamais sur le parement fini.
Le repérage visuel oriente, il ne décide pas. Seul un homme de l’art engage sa responsabilité sur la nature réelle du mur et sur la descente de charges qu’il supporte.

L’étude de structure, le seul document qui engage vraiment
Le passage d’un bureau d’études techniques n’est pas une formalité administrative destinée à rassurer le voisinage. C’est le document qui dimensionne le renfort et qui rend le chantier assurable.

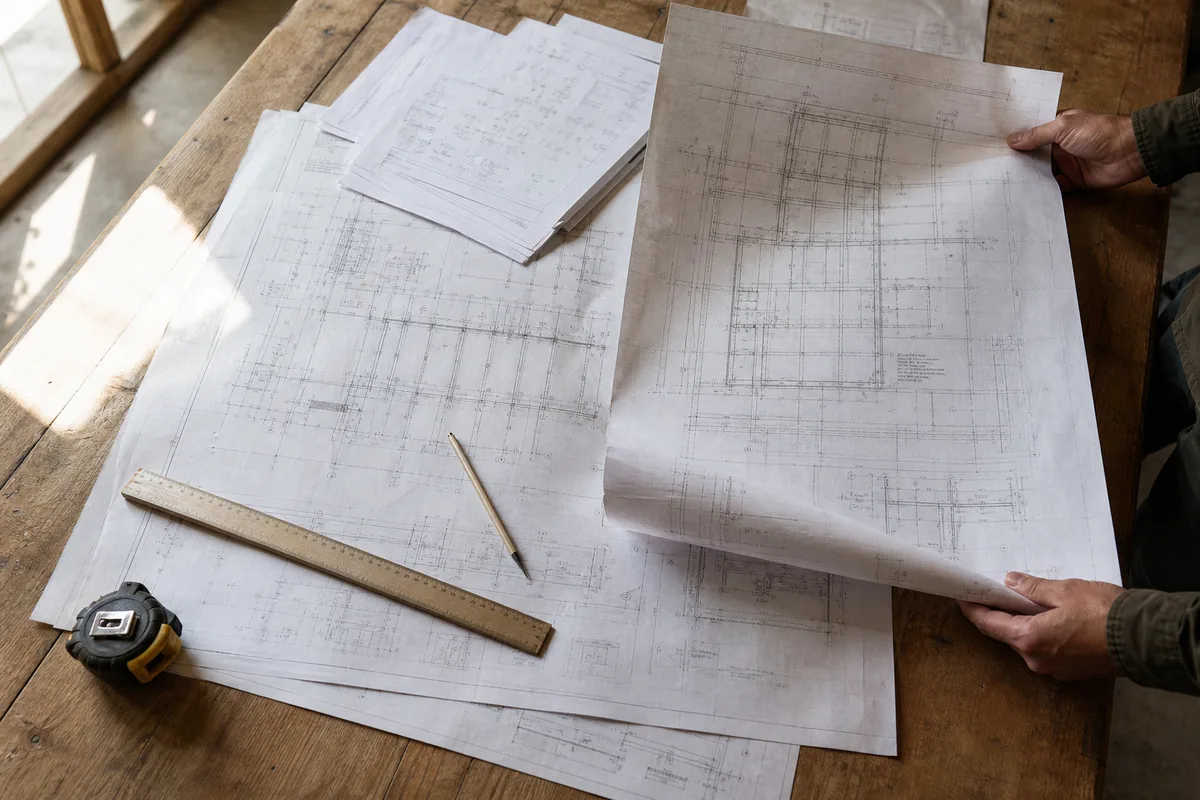

Ce que contient réellement une note de calcul
L’ingénieur relève la géométrie du bâtiment, identifie la nature du mur et remonte la descente de charges, c’est-à-dire tout ce que le mur supporte au-dessus du futur percement : planchers, murs des niveaux supérieurs, charpente, couverture, surcharges d’exploitation. Les calculs suivent les Eurocodes, corpus de normes européennes de dimensionnement des structures, avec l’Eurocode 6 pour la maçonnerie et l’Eurocode 3 pour l’acier.
Le livrable comprend le plan d’exécution coté, le profilé retenu avec sa hauteur et son inertie, la longueur d’appui de chaque côté, la nature des massifs de reprise, et le phasage de l’étaiement. Sans ce document, un maçon sérieux refuse le chantier, et l’assureur suit la même logique.
Le coût de l’étude, à budgéter dès le départ
Les grilles pratiquées par les bureaux d’études structure en 2026 placent une note de calcul pour ouverture de mur porteur dans une fourchette de 700 à 2 000 euros selon la complexité, avec un supplément fréquent pour le déplacement sur site et pour les immeubles collectifs anciens, dont l’ossature d’origine reste mal documentée.
Ramené au coût global des travaux, ce poste pèse peu. Il conditionne pourtant la garantie décennale prévue par l’article 1792 du code civil, qui couvre pendant dix ans les dommages compromettant la solidité de l’ouvrage. Une ouverture pratiquée sans étude, puis fissurée trois hivers plus tard, sort du champ de cette garantie et se règle sur vos deniers.
Autorisations : ce que la loi exige selon votre logement
Beaucoup de projets se bloquent ici, souvent par méconnaissance de la distinction entre maison individuelle et copropriété.
En maison individuelle, l’urbanisme ne regarde que la façade
Abattre un refend intérieur pour ouvrir une cuisine sur un séjour ne modifie ni l’emprise au sol, ni l’aspect extérieur du bâtiment. Aucune démarche d’urbanisme n’est requise dans ce cas.
La règle change dès que le percement touche un mur de façade. La création ou l’agrandissement d’une ouverture sur un mur extérieur relève alors de la déclaration préalable de travaux, au titre de l’article R*421-17 du code de l’urbanisme, quelle que soit la dimension de la baie. Le délai d’instruction est d’un mois, porté à deux mois lorsque le bien se situe dans le périmètre d’un monument historique ou dans un secteur patrimonial remarquable. À Nantes, le centre ancien et plusieurs abords protégés placent de fait le dossier sous l’avis de l’architecte des Bâtiments de France.
En copropriété, le mur appartient à l’immeuble
Un mur porteur constitue une partie commune, y compris lorsqu’il traverse un appartement privatif. Le percer sans accord expose à une remise en état aux frais du copropriétaire, ordonnée par le juge.
L’autorisation se vote en assemblée générale, à la majorité de l’article 25 b de la loi n° 65-557 du 10 juillet 1965, soit la majorité des voix de tous les copropriétaires, présents ou non. Si le projet recueille au moins un tiers des voix sans atteindre cette majorité, l’article 25-1 de la même loi autorise un second vote immédiat à la majorité simple des présents et représentés. Le dossier transmis au syndic pour inscription à l’ordre du jour comprend la note de calcul, les plans d’exécution et l’attestation d’assurance de l’entreprise retenue.
Le calendrier des assemblées commande donc le vôtre. Une AG annuelle tenue au printemps, un dossier déposé en juin : les travaux attendront l’année suivante, sauf à provoquer une assemblée extraordinaire, dont le coût revient au demandeur.

Le renfort : comment se choisit le profilé
L’ouverture ne tient pas parce qu’un morceau d’acier a été glissé dedans. Elle tient parce que le profilé, ses appuis et ses massifs forment un ensemble calculé.
Les solutions courantes
- L’IPN, profilé en I aux ailes inclinées, reste la référence historique pour les portées modestes en maçonnerie traditionnelle.
- Le HEA ou le HEB, plus larges et plus rigides à hauteur égale, s’imposent quand la hauteur disponible sous plancher est contrainte ou que les charges augmentent.
- Le linteau en béton armé coulé en place convient aux murs en agglomérés et évite tout point de corrosion, au prix d’un temps de séchage plus long.
- La poutre en lamellé-collé trouve sa place sur des charges légères, en surélévation ou en ossature bois, jamais sous un refend maçonné fortement chargé.
Le dimensionnement dépend de la portée, mais aussi de tout ce qui arrive dessus. À portée identique, une ouverture sous une simple toiture et une ouverture sous deux étages de plancher n’appellent pas le même profilé. Les prescriptions courantes pour une baie de trois mètres tournent autour d’un IPN 220 ou d’un HEA 200 selon la descente de charges, une valeur qui n’a de sens qu’après calcul.
Les appuis, le point le plus souvent négligé
Un profilé repose sur la maçonnerie conservée de part et d’autre. La longueur d’appui usuelle se situe entre 15 et 20 centimètres de chaque côté, sur un matériau sain, avec interposition d’un massif ou d’une platine répartissant la charge. Sur du moellon hourdé à la chaux ou du tuffeau tendre, cette zone d’appui se reprend souvent en béton avant la pose : la pierre écrasée sous une charge ponctuelle se pulvérise sans prévenir.
Le déroulé d’un chantier maîtrisé
Le percement occupe une place étonnamment courte dans le planning.

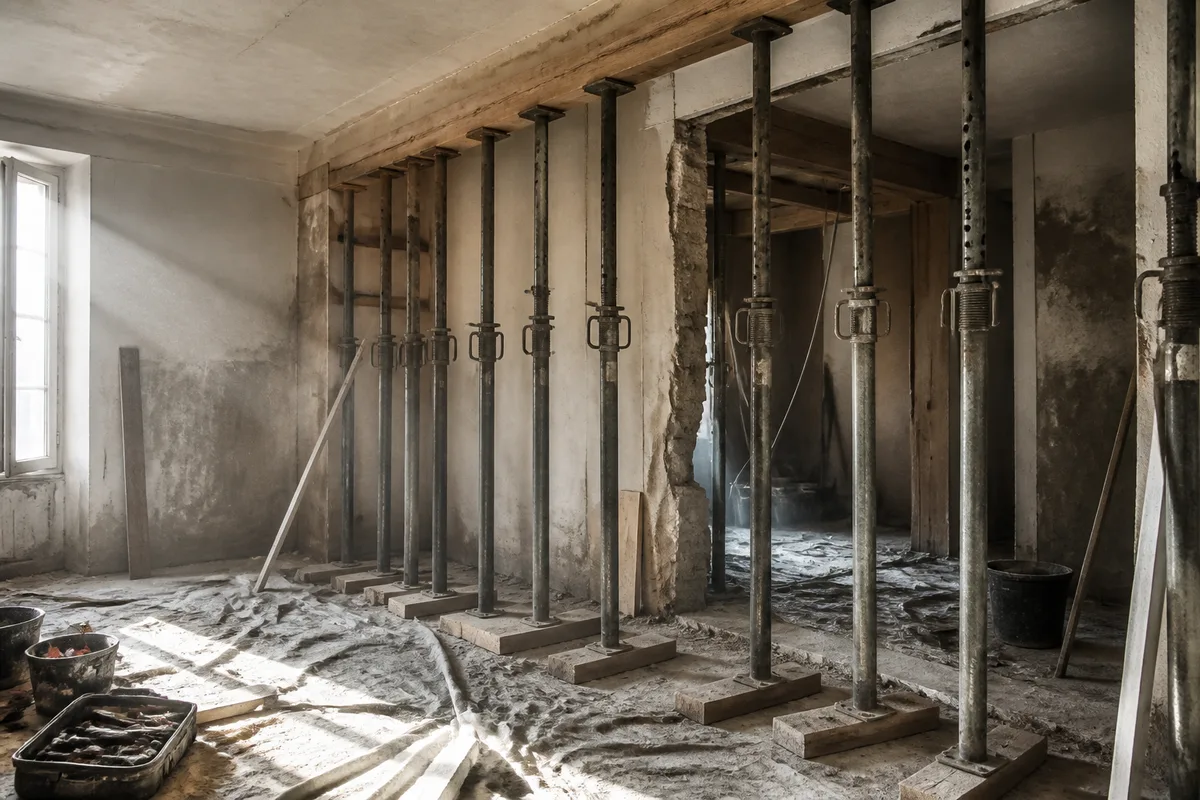

L’étaiement, la phase qui protège tout le reste
Avant le moindre coup de disqueuse, les charges du mur sont reprises par des étais posés de part et d’autre, en appui sur des planchers eux-mêmes vérifiés, parfois relayés jusqu’au niveau inférieur. Un étaiement insuffisant provoque un tassement différentiel dont les conséquences apparaissent en fissures dans les pièces voisines, longtemps après la fin du chantier.
Les étapes qui s’enchaînent
- Protection des sols, dépose des revêtements et repérage des réseaux électriques et de plomberie noyés dans le mur.
- Mise en place de l’étaiement, puis attente de la stabilisation.
- Ouverture des saignées d’appui, réalisation des massifs, séchage.
- Sciage ou démolition progressive de la maçonnerie, par passes successives, jamais d’un seul tenant.
- Mise en place du profilé, calage au coin d’acier ou blocage au mortier expansif pour supprimer tout jeu.
- Reprise sous poutre, ragréage, puis dépose de l’étaiement après le délai prescrit par l’étude.
- Habillage du profilé, finitions plâtrerie et raccords de sols.
Comptez trois à six jours d’intervention pour une ouverture courante en maison, davantage en étage d’immeuble où l’évacuation des gravats et les contraintes d’accès pèsent lourd. Le blocage définitif et la dépose des étais interviennent après durcissement complet des scellements, souvent une à deux semaines plus tard. Les finitions relèvent ensuite d’un travail de plâtrerie et de cloisons classique.

Ce qui fait varier la facture
Le prix d’une ouverture de mur porteur s’étale sur une amplitude déroutante pour qui découvre le sujet. Le guide des prix publié par Travaux.com en 2026 situe l’opération entre 1 500 et 20 000 euros, dimensions et contexte compris.
Les barèmes au mètre linéaire ouvert, relevés en 2026 chez les entreprises de maçonnerie, donnent une lecture plus fine :
- 1 000 à 1 500 euros par mètre linéaire pour une ouverture simple dans un mur en parpaings,
- 1 500 à 2 100 euros par mètre linéaire dans un mur en béton banché ou en pierre,
- 2 000 à 3 000 euros par mètre linéaire pour un appartement en étage, accès et évacuation compris.
Quatre facteurs expliquent l’essentiel de l’écart : la nature du mur, la portée de l’ouverture, le nombre de niveaux portés au-dessus, et l’accessibilité du chantier. Un rez-de-chaussée de maison avec stationnement devant la porte n’a rien à voir avec un troisième étage sans ascenseur dans une rue étroite du centre de Nantes.
Les postes annexes se sous-estiment systématiquement au moment du premier devis :
- l’étude de structure et l’éventuel constat d’huissier avant travaux,
- la dépose et le rétablissement des réseaux électriques passant dans le mur,
- l’évacuation des gravats, facturée à la benne,
- le repérage amiante avant travaux, exigé sur un bien dont le permis de construire est antérieur au 1er juillet 1997,
- les raccords de sol au droit de l’ancien mur, souvent impossibles à rattraper à l’identique,
- les finitions, peinture et habillage du profilé.
Un devis exploitable détaille le profilé prévu, sa référence exacte, la longueur d’appui de chaque côté, le mode d’étaiement et le délai avant dépose des étais. Un forfait global à une seule ligne, sans mention du renfort, signale que l’entreprise n’a pas encore lu la note de calcul, ou qu’aucune étude n’a été commandée. Demandez alors le détail avant de signer, plutôt que de comparer des montants qui ne recouvrent pas le même ouvrage.

Le bâti de Loire-Atlantique impose ses règles

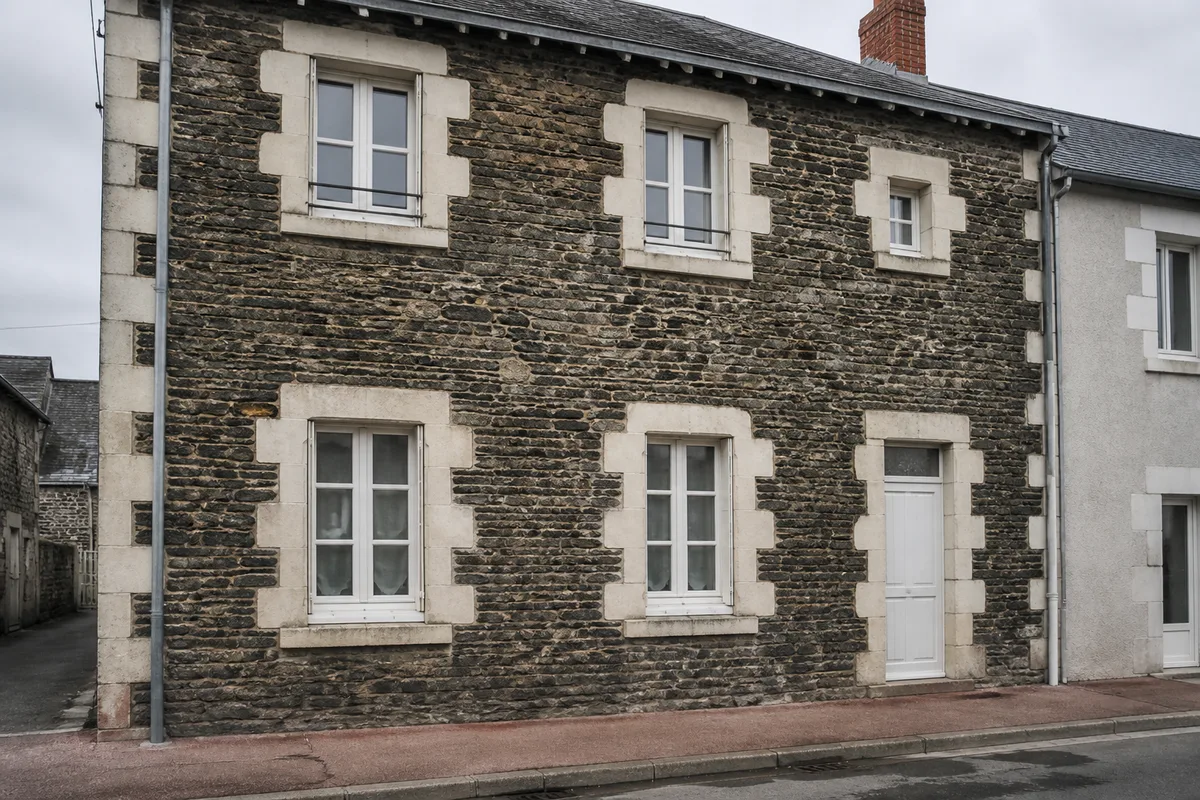

La région nantaise concentre des configurations qui compliquent l’exercice. Les maisons de faubourg en moellon de schiste, les immeubles de rapport du dix-neuvième siècle et les constructions en tuffeau du vignoble partagent un point commun : des murs épais, hétérogènes, montés au mortier de chaux, dont la résistance varie d’un mètre à l’autre.
Sur ce type de bâti, deux précautions s’ajoutent au protocole standard :
- le sondage préalable de la maçonnerie, pour vérifier qu’un blocage de remplissage ne se cache pas derrière un parement d’apparence saine,
- le contrôle de l’humidité du mur avant travaux, un pied de mur gorgé d’eau ne constituant pas un appui fiable. Les signes à repérer sont détaillés dans notre guide sur les remontées capillaires.
Le voisinage entre aussi dans l’équation. Sur une maison mitoyenne de faubourg, un mur de refend peut se prolonger chez le voisin ou s’appuyer sur un mur séparatif. Un constat d’huissier avant travaux, réalisé dans les pièces contiguës, fige l’état des fissures existantes et protège les deux parties en cas de litige ultérieur. La dépense reste modeste au regard d’une expertise contradictoire engagée après coup.
Les maisons pavillonnaires des années 1960 à 1980, très présentes en première couronne autour de Saint-Herblain, Rezé ou Orvault, posent un problème différent : refends en agglomérés souvent chaînés, planchers en poutrelles-hourdis dont le sens de portée détermine tout. Le repérage y est plus simple, le calcul reste indispensable.
Une ouverture modifie aussi le comportement thermique et acoustique de l’espace. Deux pièces réunies se chauffent différemment et transmettent les bruits sans obstacle, un point à anticiper si vous menez en parallèle des travaux d’isolation intérieure ou un projet d’aménagement intérieur plus large.

Les erreurs qui coûtent le plus cher
Sur ce type de chantier, les mauvaises surprises se répètent d’un dossier à l’autre :
- démarrer sans note de calcul, en se fiant à l’habitude d’un artisan qui a toujours travaillé de cette façon, ce qui vide la garantie décennale de son contenu,
- percer en copropriété avant le vote de l’assemblée générale, avec un risque de remise en état ordonnée par le juge,
- sous-dimensionner l’étaiement pour gagner deux jours,
- travailler sur une maçonnerie tendre sans massif de reprise sous les appuis,
- déposer les étais trop tôt, avant durcissement complet des scellements,
- oublier le repérage amiante sur un bien ancien, ce qui bloque le chantier une fois les gravats commencés,
- confier l’ouverture à une entreprise dont l’attestation décennale ne mentionne pas la maçonnerie et le gros œuvre.
Ce dernier point mérite une vérification systématique. Demandez l’attestation d’assurance, contrôlez la date de validité et la liste exacte des activités garanties. Une entreprise de plâtrerie assurée pour l’aménagement intérieur ne couvre pas une reprise en sous-œuvre, même si elle réalise le chantier correctement.
Prochaine étape : faites établir la note de calcul avant de demander vos devis de maçonnerie. Les entreprises chiffrent alors le même ouvrage, avec le même profilé et le même phasage, et vous comparez enfin des propositions comparables. Pour un projet à Nantes ou ailleurs en Loire-Atlantique, la mise en relation avec des artisans vérifiés se fait depuis notre page entreprise de rénovation à Nantes.
